Quoi de neuf Dawco

Édition N° 48

Projet en cours

Juin 2025

Dany Grenier

Chargé de projet sénior

Mise à jour de l'avancement des travaux - Poste La Vérendrye

6 juin 2025

Les travaux se poursuivent activement sur le chantier du poste La Vérendrye, avec plusieurs équipes de travail qui avancent de manière soutenue malgré quelques défis logistiques. La coordination entre les différentes équipes permet de maintenir le cap sur les objectifs fixés, notamment celui de compléter certaines structures clés avant la période des vacances.


Coffrage en action : l'équipe s'adapte et fait avancer le chantier



Malgré certains changements de dernière minute apportés par l’ingénierie du client, les travaux de coffrage sur le chantier continuent d’avancer à un bon rythme. Ces ajustements, bien qu’inévitables dans un projet de cette envergure, exigent une grande agilité sur le terrain. Heureusement, l’équipe en place fait preuve d’un haut niveau de réactivité et de coordination. Grâce à leur expertise et leur capacité à s’adapter rapidement, nos équipes ont su réorganiser les priorités et mobiliser les ressources nécessaires pour faire progresser d’autres secteurs du projet pendant que certaines réponses techniques sont attendues. Cette approche proactive permet non seulement de limiter les impacts sur l’échéancier global, mais aussi de maintenir un climat de travail efficace et collaboratif sur le chantier. C’est cette souplesse et cette détermination qui font la force de notre équipe et qui nous permettent de garder le projet sur les rails

. Projet La Vérendrye


Conversion anti-vol de la mise à la terre : un excellent rendement malgré une pause imprévue

Les travaux de conversion anti-vol de la mise à la terre ont repris avec vigueur, après une suspension temporaire de deux semaines imposées par le client pour des raisons de logistique interne. Malgré cet arrêt, les équipes sur le terrain ont rapidement repris le rythme, et les rendements sont actuellement à leur maximum. Cette performance remarquable est en grande partie attribuable à l’engagement et à la créativité de l’équipe chantier, qui a su mettre en place des solutions pratiques et efficaces pour optimiser les méthodes de travail dès la reprise. Les idées innovantes proposées par les travailleurs ont permis non seulement de compenser en partie le temps perdu, mais aussi d’augmenter l’efficacité globale des opérations, tout en maintenant un haut niveau de qualité et de sécurité. Cette capacité à transformer un contretemps en levier de performance est une belle démonstration de la force de notre équipe terrain, toujours prête à relever les défis avec professionnalisme et ingéniosité

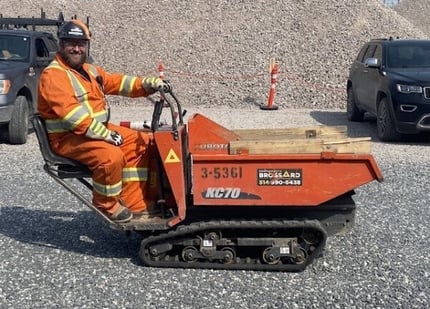

.PosteLaVerendrye2

Cap sur les objectifs avant les vacances de la construction

Alors que la période des vacances de la construction approche, les équipes sur le chantier du poste La Vérendrye demeurent pleinement mobilisées pour atteindre plusieurs cibles importantes au cours des prochaines semaines. Parmi les objectifs prioritaires, nous visons à bétonner environ 70 % des fondations, ce qui constituera une avancée significative dans la structure globale du projet. En parallèle, nous comptons avoir complété 50 % des travaux de mise à la terre, une étape essentielle pour la suite des installations électriques. Nous visons également à terminer l’ensemble des travaux de drainage, assurant ainsi une base stable et conforme pour les prochaines phases du chantier. Enfin, le début de l’installation des caniveaux est aussi prévu d’ici la pause estivale, marquant le lancement d’une nouvelle étape du projet. La collaboration entre les équipes de terrain, les sous-traitants et les partenaires techniques sera essentielle pour atteindre ces cibles dans les délais.

Nous remercions l’ensemble des travailleurs pour leur engagement, leur professionnalisme et leur capacité à trouver des solutions concrètes, rapidement et avec rigueur. Grâce à l'engagement de tous et à l'excellente dynamique déjà en place sur le chantier, nous avons confiance que ces objectifs sont à portée de main.

Dany Grenier, chargé de projet sénior
